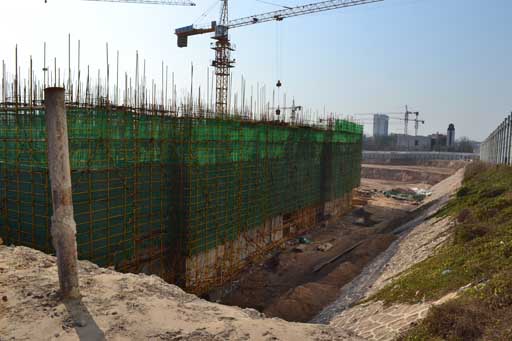

高层:G3#西单元一层夹层砼浇筑完成,东单元一层墙柱钢筋绑扎完成;G4#一层柱筋绑扎完成100%,梁板筋绑扎完成90%;
高层:G5#一层墙柱筋绑扎60%;G6#负一层柱筋绑扎完成100%,梁板钢筋绑扎完成50%

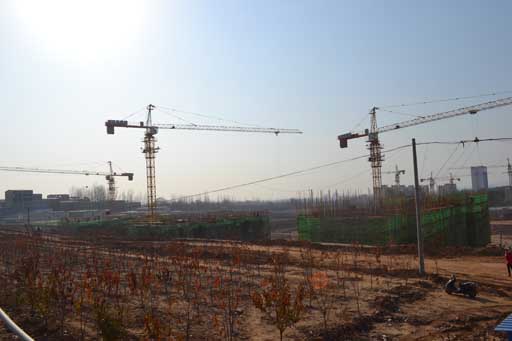

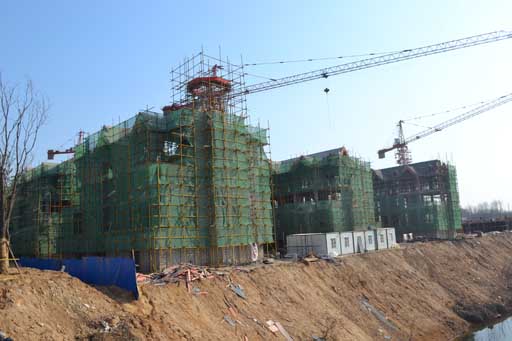

多层:D1#主体封顶;D2# 主体封顶;D3#四层坡屋面砼浇筑完成;D4#四层屋面模板完成,斜板钢筋绑扎完成20%;D5#主体封顶;D6#四层屋面模板支设90%;D7#四层柱筋绑扎完成,满堂架搭设完成;D8#四层柱筋绑扎完成;D9#四层屋面砼浇筑完成;D10#三层模板支设完成;D11#二层模板支设完成50%;D12#三层板筋绑扎60%;D15#一层墙柱筋绑扎完成40%;D16#一层墙柱筋绑扎完成100%,梁板筋绑扎40%;D17#一层梁板模板支设完成100%,梁板筋绑扎60%;D18#一层墙柱筋绑扎完成100%
