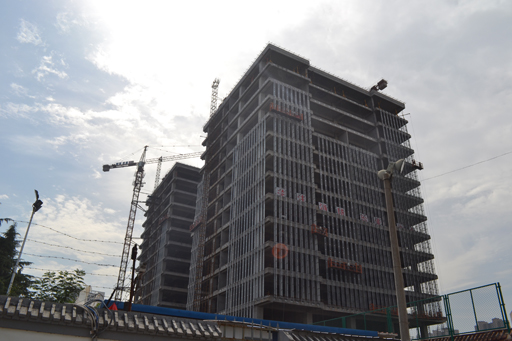

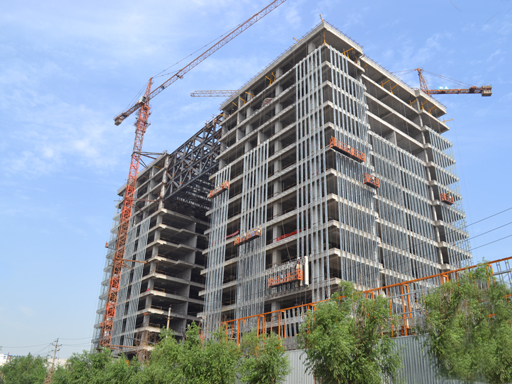

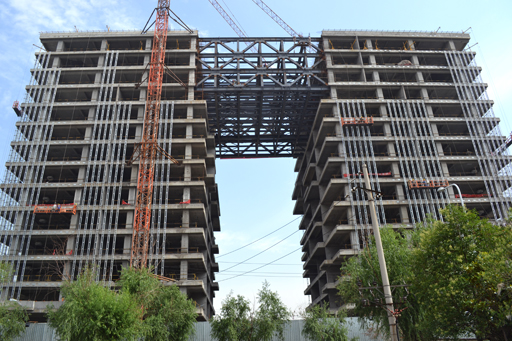

钢结构:E、F轴14、15层次梁及角钢安装完成
幕墙:东主楼东立面4-8层柱龙骨安装完成
西主楼西立面6-8层柱龙骨安装完成
东裙房东立面内立柱安装完成30%
智能化:西主楼4层桥架安装完成,东主楼6层桥架安装完成
粉刷:东主楼14层完成,15层完成90%
电梯机房完成60%,西主楼南15层楼梯间完成70%
